溶融亜鉛めっきボルト(F8T)の締め付けおよび検査概要
1.ボルト搬入
(1)未開封のまま現場へ搬入する
(2)メーカーの規格品証明書を確認する
(3)雨水・塵埃などが付着せず、温度変化の少ない場所に保管する
(4)丁寧に扱い、ねじ山を損傷しないようにする
(5)品質確認は、次の通り状況に応じた適否確認ができる(省略しても良い)。 機械的性質試験・導入張力確認試験・トルク係数値確認試験など
2.確認
(1)締め付け機を選定し、適切な調整がされていることを確認する
(2)ボルトに異常がないことを確認する
(3)座金は内側面取りがある側が表とし、ボルト頭下およびナット下に1個敷く
(4)始業点検として、締め付け状況を確認する
(5)ボルト挿入から、本締めまでの作業は同日中に完了する
3.一次締め

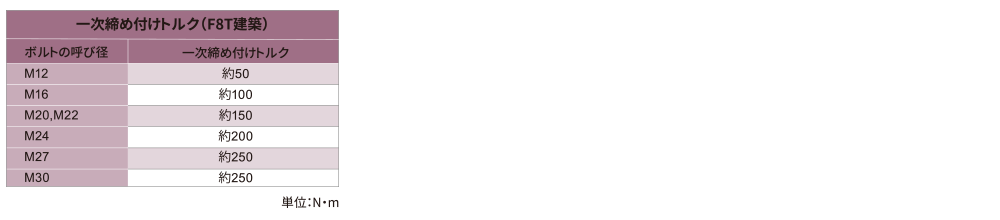

一次締めは、ボルト群ごとに中央部から端部に向かって挿入後、直ちに締め付ける。締め付けは、プレセット型トルクレンチ・一次締め専用レンチなどを用いて、ナットを回転させて行う

4.マーキング
一次締め後、全てのボルトについて「ボルト・ナット・座金・部材」にわたるマークを施す
5.本締め
一次締め完了後を起点に、ナットを120°回転させる「ナット回転法」を行う(M12は60°)
ボルトの長さが呼び径の5倍を超えた場合は別に定める
6.検査
(1)所要のナット回転角が与えられているか目視で検査する
(2)ナットの回転量は、120°±30°(M12は60°-0°~+30°)の範囲とする
(3)ボルトの長さが呼び径の5倍を超えた場合は別に定める
(4)上記の範囲を超えるものは入れ替えを行う
(5)回転量が不足しているものは所定の回転量まで追い締めする
(6)ボルトの余長は、ナット面からねじ1山~6山の範囲にあることとする
(7)一度使用したボルトは再使用してはならない
